中东战争威胁海湾国家可再生能源落地进程

中东战争已重塑短期能源市场预期,油气燃料供应受直接冲击,波及欧洲、亚洲等主要依赖液化天然气进口、石油进口及现货天然气的经济体的电力行业。尽管中东国家本土化石燃料资源充沛,但霍尔木兹海峡实际受阻,危机带来的供应链扰动已超出化石能源范畴。地缘冲突逼近、供应链脆弱、资金分流、制度韧性不足,多重因素共同制约着可再生能源项目推进。睿咨得能源(Rystad Energy)分析了此次冲突对中东主要市场可再生能源落地的影响。

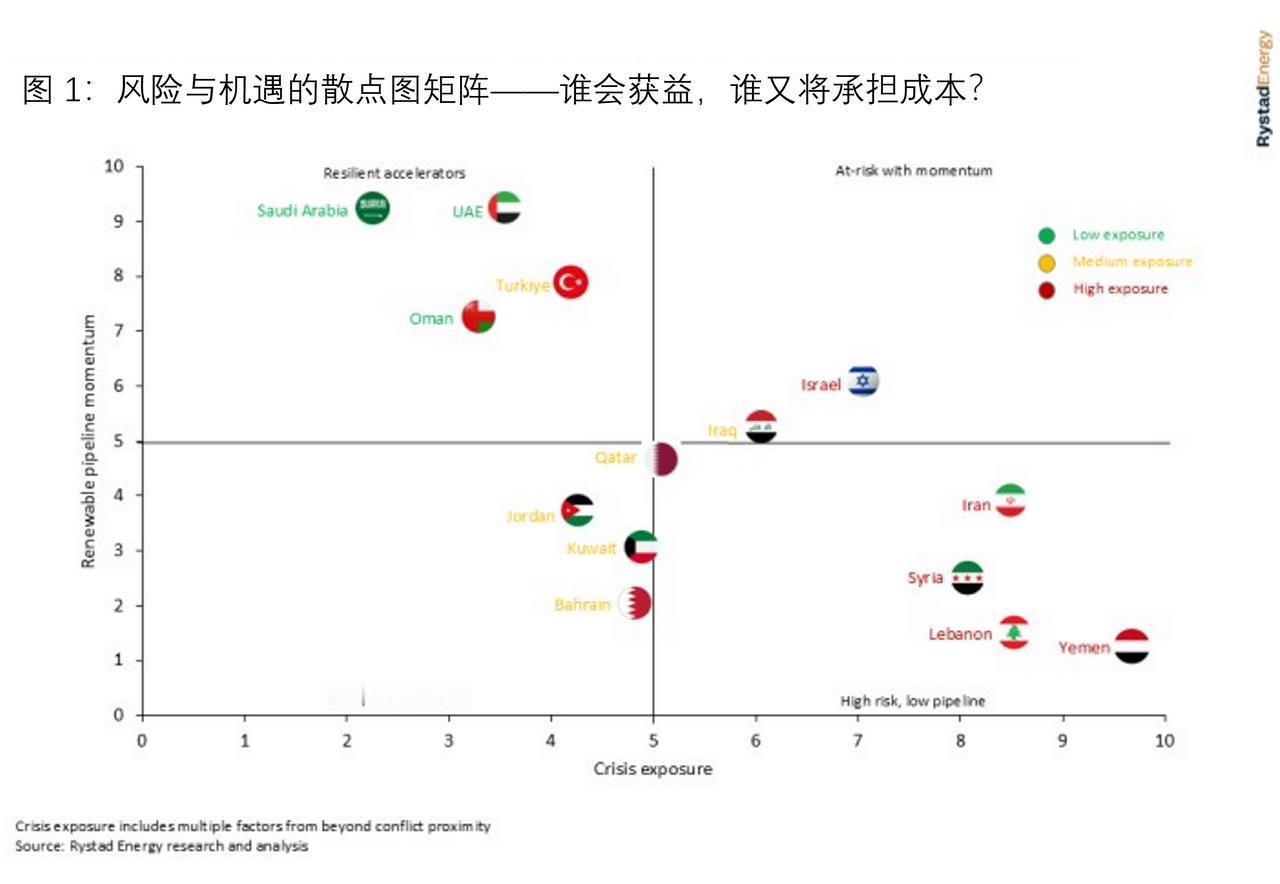

受此次危机影响,中东在建可再生能源项目整体工期预计延后 3 至 12 个月,而各国推进能源转型的中长期战略决心反而进一步强化。沙特阿拉伯、阿联酋、阿曼、土耳其将呈现短期工期延后、中期建设提速的态势;卡塔尔、科威特、伊拉克、巴林、约旦项目将适度延期,复苏节奏取决于市场稳定情况;伊朗、以色列、叙利亚、黎巴嫩、也门风险等级极高,可再生能源项目落地大概率长期滞后(见图 1)。

——供应链受阻

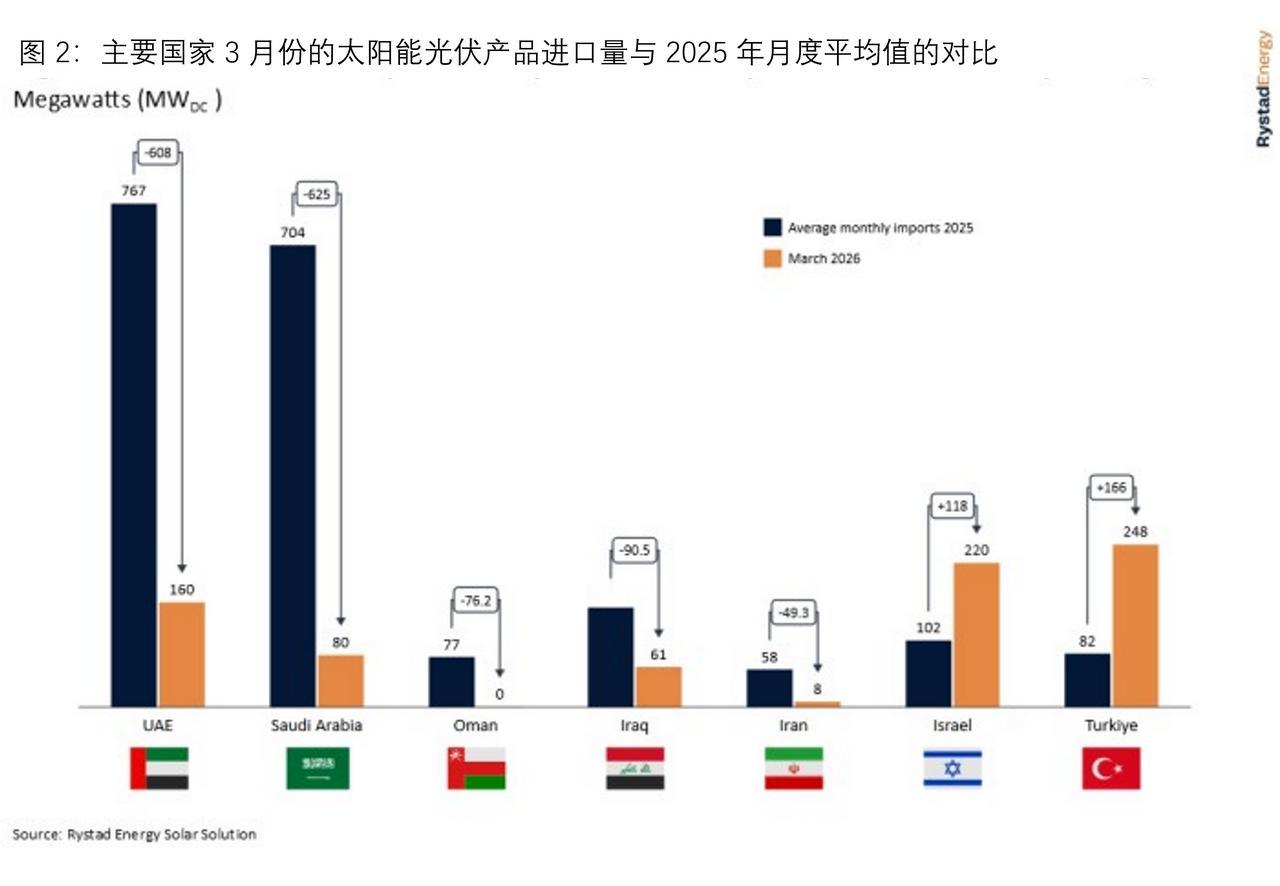

关键海运航道中断已直接推迟项目建设周期。4 月 1 日中国取消光伏组件出口增值税退税后,全球其他地区组件进口量走高,中东地区却逆势下滑。2026 年 3 月,波斯湾所有市场太阳能光伏组件进口量较 2025 年月均水平大幅跳水:阿联酋进口量从 767 兆瓦锐减 608 兆瓦至 160 兆瓦;沙特阿拉伯从 704 兆瓦骤降 625 兆瓦至 80 兆瓦;阿曼则从 77 兆瓦降至零。对比之下,土耳其进口 248 兆瓦(较 2025 年均值增加 166 兆瓦)、以色列进口 220 兆瓦(较 2025 年均值增加 118 兆瓦),原因在于两国进口航线不依赖霍尔木兹海峡与红海航道(见图 2)。

多重成本压力叠加,进一步放大了负面影响。亚洲 — 地中海航线运费从 2 月末的 2826 美元 / 40 英尺标准集装箱,涨至 4 月初的 3594 美元 / 40 英尺标准集装箱。此外,4 月 1 日中国取消光伏组件出口增值税退税,直接推高组件成本 9%;银价维持在 70–80 美元 / 盎司区间,抬升电池片生产成本。设备原厂供应商、工程总承包商(EPC)与项目开发商因此重新审视已签署合同、重新评估定价风险,并考虑将资金转向中东地区内更稳定、低风险的市场。

中东地区光伏项目竞价市场竞争激烈,中标电价低至 10.5–20 美元 / 兆瓦时,创下全球新低,开发商利润空间本就微薄。为实现低价中标,项目资本开支强度已压至低位。如今多重成本压力叠加,战争风险溢价纳入项目融资成本,工程总承包商在新投标报价中,已将不可抗力风险、物流风险重新定价。科威特等正推进首批总装机 1.6 吉瓦大型光伏项目招标的国家,受此次调价冲击尤为明显。而中东地区已完成融资交割的项目,则面临利润被持续压缩的困境。

预计中东太阳能组件产能将从 2025 年的 4.7 吉瓦,增至 2030 年的 35.8 吉瓦,五年内扩张七倍。土耳其自 2026 年起本土组件产能稳定在 22.2 吉瓦,可实现光伏组件进口自给,完全不受未来霍尔木兹海峡航运中断的影响。

此次危机下,阿联酋、沙特阿拉伯、卡塔尔、科威特、伊拉克等油气出口型海湾国家,布局本土可再生能源的经济动力显著增强。布伦特原油价格突破 90 美元 / 桶,液化天然气价格维持在 15–20 美元 / 百万英热单位,本土每投运 1 兆瓦光伏或风电,即可腾出化石能源用于高价出口。本土电站消耗油气资源的机会成本升至历史高位。不过,霍尔木兹海峡实际受阻,仍对依赖该航道出口的国家形成重大制约。海湾国家可再生能源项目面临的是物流与资金层面的短期延误,而非战略方向动摇。平衡好化石能源出口恢复与可再生能源落地节奏,将实现能源发展最优解。
