设备与材料检查
确认恒电位仪(主机、备机)、深井阳极地床(阳极体、导气管、填充料)、参比电极、电缆(阳极电缆、阴极电缆、参比电缆、电源线)等设备完好,型号匹配(如电缆截面需满足电流载流量要求,通常阳极电缆≥16mm²)。
检查电缆绝缘层是否破损,接头是否符合防爆、防水要求(如用于潮湿或易燃易爆环境需采用防爆接头)。
现场环境确认

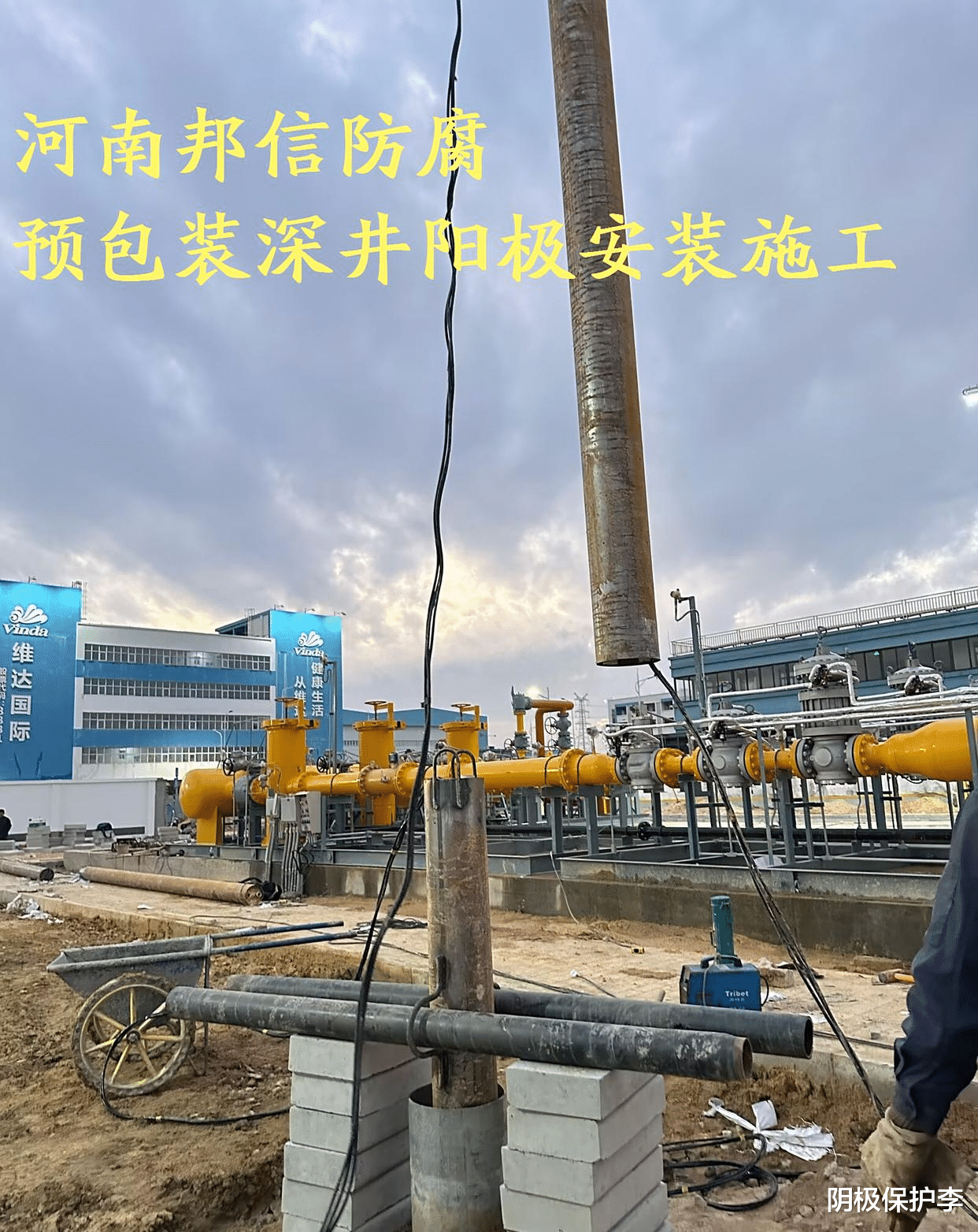

深井阳极已按设计深度安装完成,填充料(如焦炭)均匀填充,阳极引出电缆已从井内引出并做好防水密封(通常采用热缩管或防水胶密封)。
参比电极已按设计位置埋置(如靠近被保护体,距阳极地床 3 米以上,避免阳极干扰),且与土壤 / 介质紧密接触。

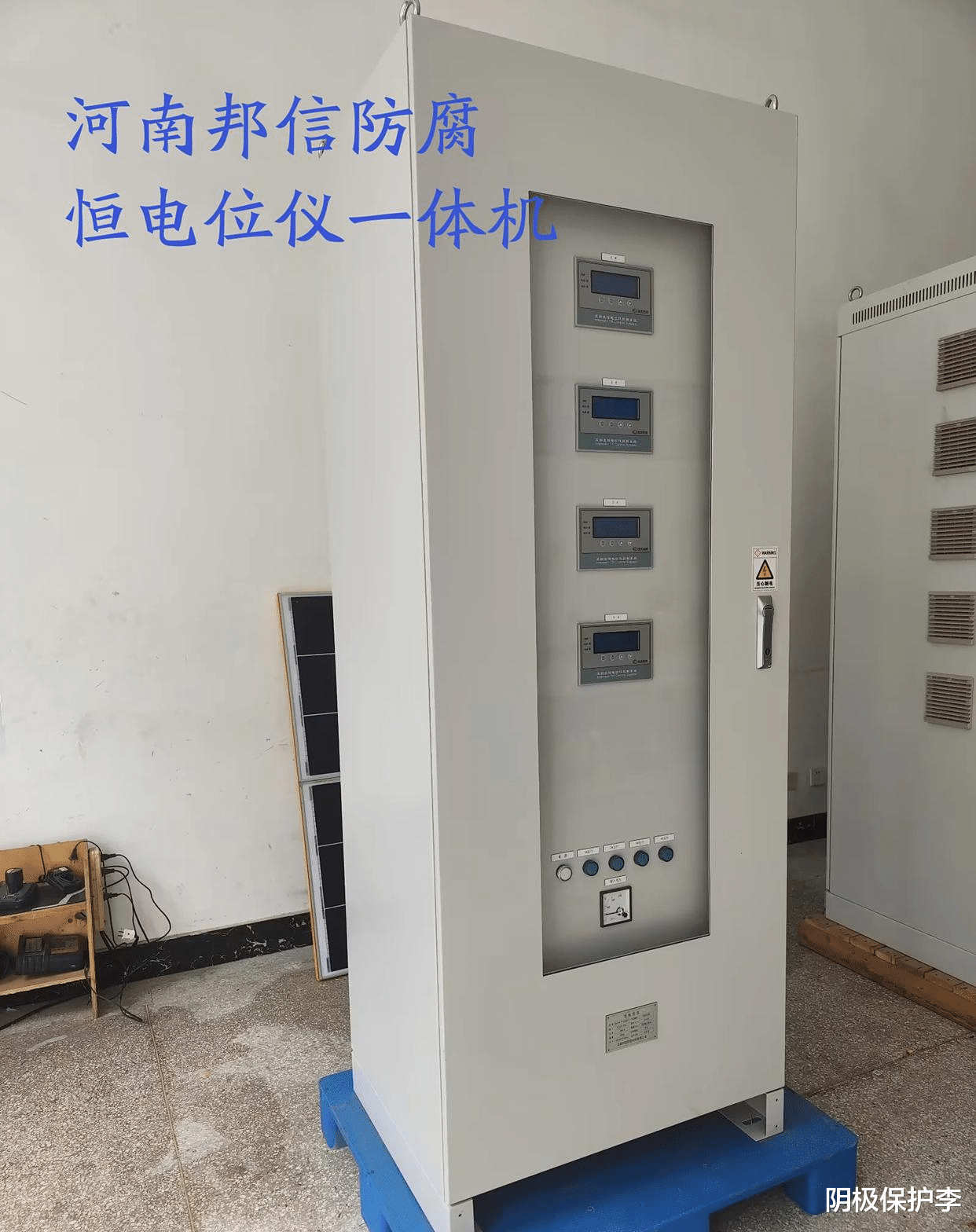

恒电位仪与深井阳极的连接
阳极电缆连接:深井阳极的引出电缆(通常为铜缆,带接线端子)需连接至恒电位仪的 “阳极” 接线柱(主机、备机均需连接,因备机需热备用)。
接线时确保端子紧固,避免松动导致接触电阻过大(建议涂抹导电膏增强导电性)。
若阳极电缆较长(如超过 50 米),需在中间增设接线箱,减少信号衰减。
恒电位仪与被保护体的连接
阴极电缆连接:被保护体(如管道、储罐)的引出线(需焊接或螺栓固定在被保护体上,确保导电良好)连接至恒电位仪的 “阴极” 接线柱(主机、备机并联连接至被保护体)。
若被保护体为管道,需通过 “测试桩” 引出阴极线,方便后期检测。
参比电极与恒电位仪的连接
参比电缆连接:参比电极的信号线(通常为屏蔽线,减少电磁干扰)连接至恒电位仪的 “参比” 接线柱(主机、备机共用同一参比电极信号,确保两者监测的电位一致)。
屏蔽层需单端接地(接恒电位仪的接地端子),避免干扰信号进入控制模块。
电源与接地连接
电源线连接:将 380V/220V 交流电接入恒电位仪的 “电源输入” 端子,注意区分相线、零线、地线,且需配置过载保护开关(如空开)。
接地连接:恒电位仪外壳需单独接地(接地电阻≤4Ω),与被保护体的接地系统分开,避免相互干扰。
一用一备切换线路连接
主机与备机之间需通过专用控制线连接(部分设备内置切换模块,无需额外接线),实现故障信号传递和自动切换。接线时需按设备说明书对应端子连接(如 “主机故障输出” 接 “备机启动输入”)。
接线后的检测与调试
绝缘检测:用摇表(兆欧表)检测阳极电缆、阴极电缆与大地之间的绝缘电阻,要求≥50MΩ(避免电缆漏电)。
导通检测:用万用表检测各回路(阳极 - 恒电位仪 - 阴极)的导通性,确保无断路。
参数设置与试运行:
开机后设置保护电位(如管道通常为 - 0.85V~-1.2V CSE),观察恒电位仪输出电流、电压是否稳定。
模拟主机故障(如断开主机电源),检查备机是否在 3 秒内自动切换,切换后保护电位波动是否≤50mV。
