广州22号线停工原因

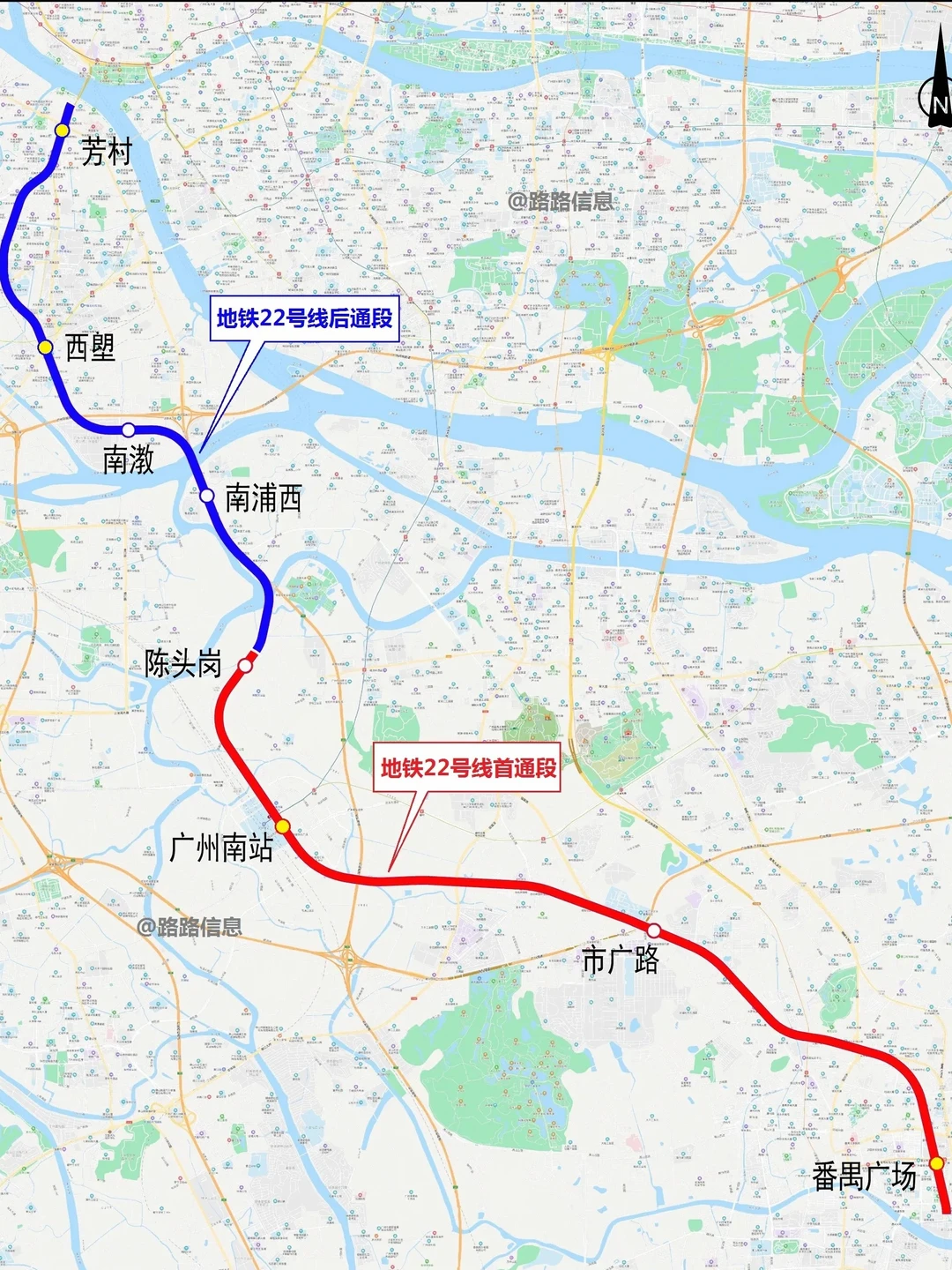

先明确:22号线没有全线停工,只是后通段(芳村—陈头岗)在2025年上半年进度停滞、多次阶段性停工;北延段(芳村—白云机场)正常在建,计划2026年底通车。

一、后通段(芳村—陈头岗)阶段性停工原因(2025年上半年)
1. 征拆与用地协调难(最核心)
沿线(尤其芳村、西塱)房屋权属复杂、老旧小区多,谈判周期长,部分站点出入口及附属结构无法进场施工。
番禺段曾因非法占地施工被处罚,反映前期用地手续与现场衔接不畅。
广州老城普遍问题:早年猎德村改造抬高拆迁预期,住户补偿诉求高,拖慢签约与腾地。
2. 地下管线迁改复杂
祈福—广州南站区间需迁改2.35公里天然气主干管(投资约8000万),影响消防验收与工期。
芳村站四线换乘,地下管线密集、与既有1号线交叉,施工受限、风险高。
3. 周边环境与施工约束强
芳村站位于珠江隧道口,交通繁忙、管线密集,只能分阶段围蔽、见缝插针施工,效率低。
临近运营线路(1号线),施工需严控沉降,工序繁琐、易间断。
4. 规划与前期调研不足(深层)
广州城建通病:前期规划粗放、低成本方案多,后期反复调整,导致工期拉长、停工频发。
多线并行(11/18/22号线),资源分散、协调难度大。

二、最新进展(截至2025年底)
后通段(芳村—陈头岗):2025年12月29日已通车,全线(番禺广场—芳村)贯通。

北延段(芳村—白云机场):正常施工,计划2026年底通车。

三、与广州其他慢工项目的共性
和康王路隧道、江南大道南断头路类似,22号线的阶段性停工,本质是老城征拆难、管线复杂、前期规划不足、协调效率低等广州城建长期痛点的集中体现。
