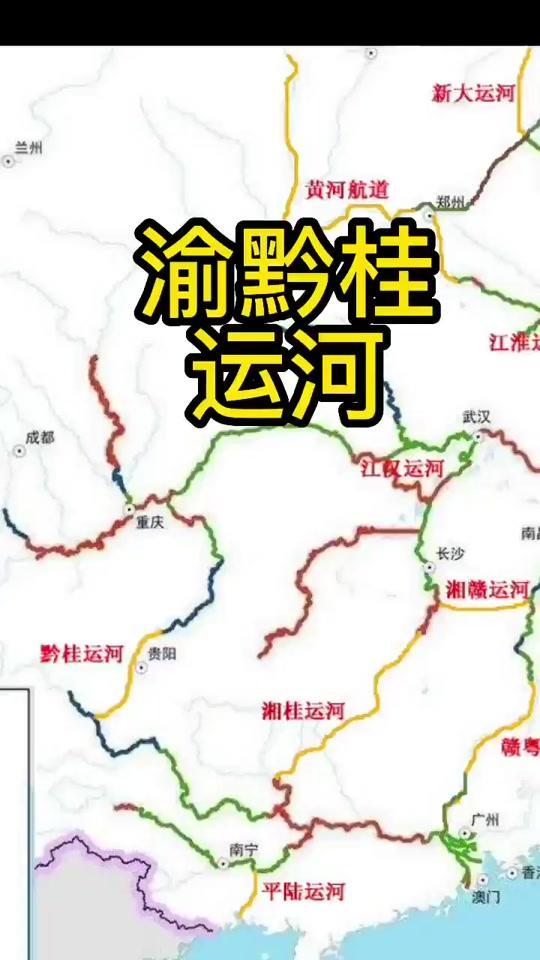

渝黔桂运河其总投资预算和施工时间。
目前该项目正处于预可行性研究的收尾阶段(预计2026年内完成),力争纳入国家“十五五”规划。以下是基于现有规划方案的详细数据:
1. 投资预算:估算约 610亿 - 1260亿元
由于线路方案尚未最终定案,投资额存在较大浮动空间。根据不同的路线选择(东线、中线、西线),造价差异明显:
综合估算:根据相关分析,四段工程(乌江升级、新挖运河、电站改造等)加起来的“硬成本”粗略合计在 610亿元 左右。
分方案估算:
东线方案(推荐方案):依托乌江、清水河等天然河道,需开挖人工运河约247公里(含关键节点),估算投资约 1260亿元。
中线方案:线路最短,但需穿越苗岭分水岭,若参考类似高难度工程(如三峡新船闸),造价可能极高,仅关键节点估算约 280亿元,整体造价需视具体技术路线而定。
西线方案:估算投资约 710亿元。
分期投入:
近期(2025-2030年):重点解决“卡脖子”路段,预计投资约 300亿元。
中期(2031-2035年):提升航道标准,预计再投入约 600亿元。
2. 施工时间:分阶段推进(目标2030年通航)
如果项目顺利纳入“十五五”规划(2026-2030年),其建设时间表大致如下:
阶段 时间节点 建设目标与内容
前期准备 2026年 完成预可行性研究报告终审,争取国家立项。
一期工程 2026-2030年 力争2030年贯通。重点建设贵州段(如开挖7公里人工运河),将乌江航道升级至三级标准(1000吨级)。
二期工程 2031-2035年 力争2035年升级。将航道提升至二级标准(2000-3000吨级),实现全线高标准贯通,年货运量突破5000万吨。
关键补充
当前状态:目前处于论证与规划的关键期,尚未全面动工。
核心难点:除了资金,主要挑战在于喀斯特地貌的施工难度(如红水河龙滩水电站的通航设施建设,单这一项工期就需6年)以及跨省协调。
关联工程:作为其出海口的平陆运河(广西段)预计将于 2026年底 建成通航,这将为渝黔桂运河的后续建设提供重要的出海通道基础。
