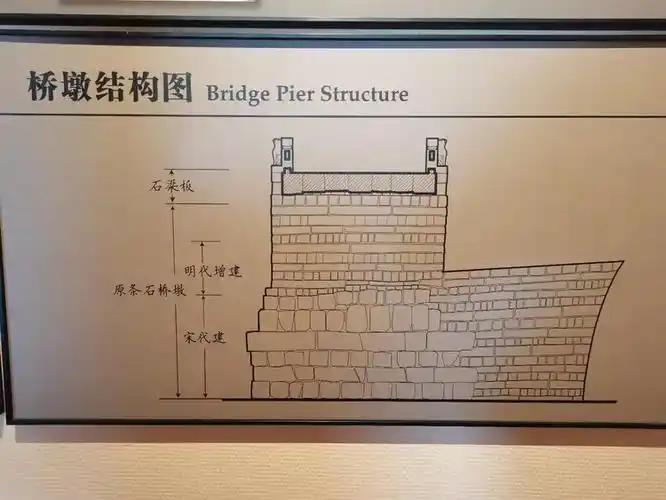

水下桥墩的建造,素来是古代桥梁工程中最具挑战性的环节。相比于陆地施工,水下环境复杂多变,水流冲击、视线受阻、材料难以固定等问题层出不穷。 若直接在水下砌筑石块,工匠无法清晰观察每一块石材的落位与接缝情况,极易造成石料之间缝隙过大、结构松散、垂直度偏差明显等质量缺陷,进而影响桥墩的整体承载能力和耐久性。 面对这一难题,宋代工匠在实践中摸索出一套行之有效的解决方案,干修法。这一方法的核心思路并不复杂,借助枯水期水位自然下降的有利时机,构筑临时围堰,排干施工区域内的积水,将原本不可控的水下作业转变为可控的陆上施工,从而从根本上提升桥墩的砌筑精度与结构稳固性。 每年秋冬季节,我国大部分河流及入海口地区进入枯水期。此时,降雨减少,上游来水补给不足,河流水位降至年度最低点,水流速度也趋于平缓,正是开展水下施工的黄金窗口期。 宋代工匠对这一自然规律有着精准的把握。他们首先根据桥梁设计方案,在河床面上精确标定出桥墩的具体位置,随即着手在外围构筑临时围堰,以阻断外部水流的侵入。 围堰构筑完毕之后,工匠便使用戽斗、桔槔、辘轳等传统工具,将围堰内部的积水逐步排至堰外。随着水位缓缓下降,原本被河水覆盖的河床基面逐渐显露出来。 基底处理完成后,真正的砌筑工作便正式开始。工匠从河床面自下而上逐层垒砌石块。桥墩主体一般采用长条石,以交错砌筑的方式铺放,使上下层石块之间的缝隙相互错开,从而增强结构的整体性。 每一块石材在安放之前都要经过挑选和修整,确保其形状规整、棱角分明;砌筑时,石材之间的衔接必须紧密,灰浆则要填充饱满,不留空隙。 与水下作业不同,在围堰形成的无水环境中,工匠可以清晰地观察每一层砌体的平整度和垂直度,并借助简单的测量工具实时进行校正。 一旦发现偏差,立即调整,确保整个桥墩结构规整、受力均匀。这种全程可视、可检测的施工方式,彻底避免了水下模糊操作所带来的种种质量隐患,使得每一道工序都能得到精细把控。 当桥墩垒砌至高出常年洪水位之后,工匠便停止砌筑,随后拆除围堰,恢复自然水流。至此,干修法完成了它的使命,它将原本复杂困难的水下工程,成功转化为陆上工程,大大提升了施工质量。 通过这种方法建造出来的桥墩,石材之间衔接更加严密,灰浆饱满密实,结构整体性更强,能够有效避免渗漏、松动、变形等常见问题。在汴河、钱塘江、晋江、洛阳江等流域现存的宋代桥梁中,可以看到大量采用干修法建造的桥墩实例。这些桥梁历经数百年甚至上千年的水流冲击、洪水的考验以及河床的变迁,依然保持完好,充分证明了这一技术的可靠性与耐久性。 枯水期施工与围堰技术相结合,不仅降低了水下作业的风险,缩短了整体工期,还在一定程度上节约了工程成本。工匠无需动用复杂的潜水设备或昂贵的防水材料,仅凭对水文周期的精准掌握和对简易围堰工具的高效运用,便能够实现高标准的施工质量。 这充分体现了宋代工匠顺应时节、化难为易的营造智慧,以最简便的方式,达到最高的施工标准。值得一提的是,干修法并不仅限于桥梁建造。 在堤坝、码头、水闸等水利工程中,这一方法同样得到了广泛应用,并逐渐发展成为古代水下建筑施工的成熟范式。 它有效保障了各类涉水工程的长期稳定运行,为中国古代水利交通事业的发展奠定了坚实的技术基础。干修法的成功,不仅是技术上的突破,更是古人在长期实践中积累的宝贵经验,至今仍具有一定的借鉴意义。
