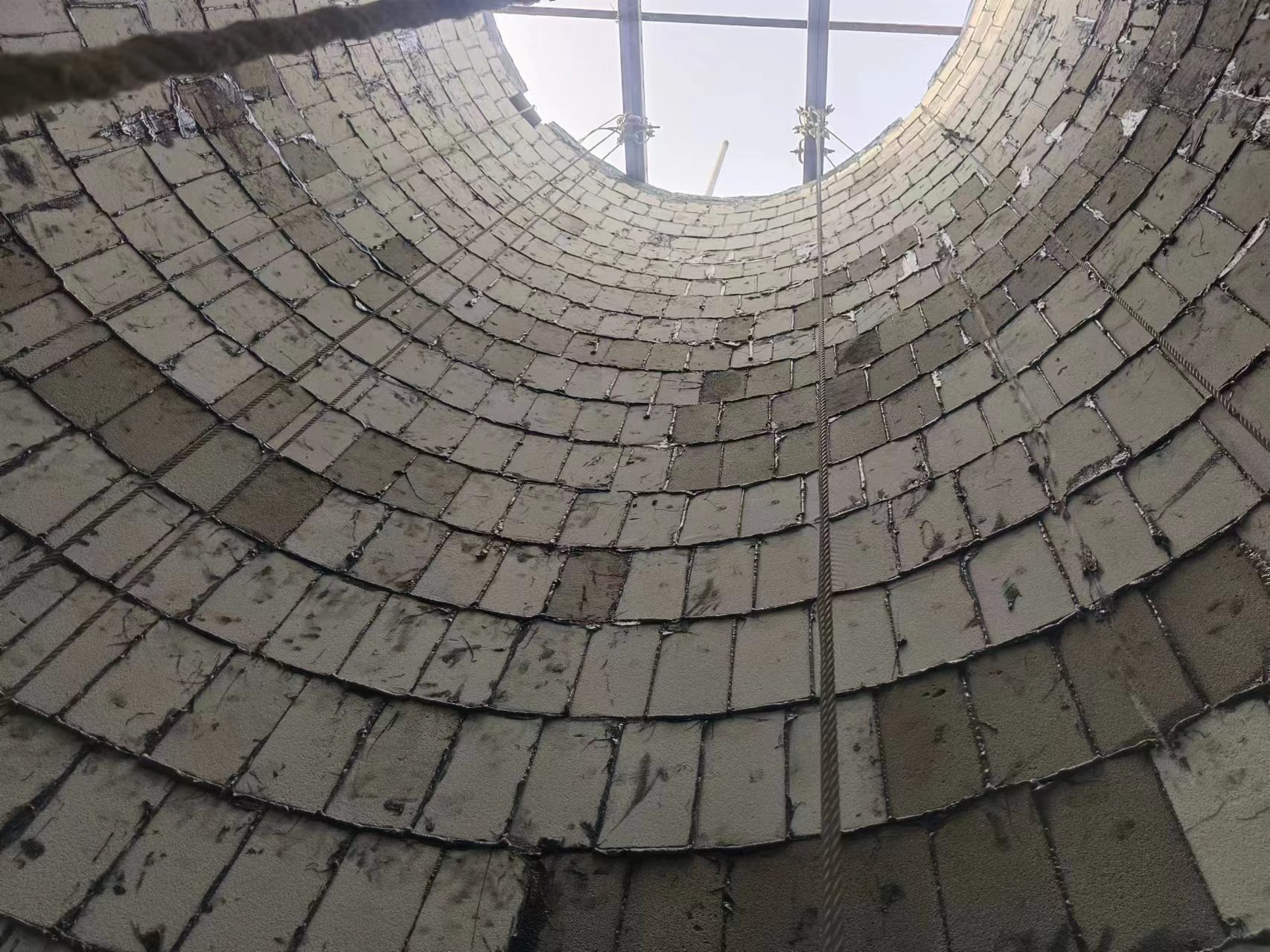

烟囱防腐项目圆满竣工 专业玻璃砖贴砖

一、前期预处理:筑牢铺贴基础1.有限空间准备:开启防爆通风机对烟囱内部通风≥24 小时,检测气体达标后,作业人员佩戴防毒
一、前期预处理:筑牢铺贴基础

1.有限空间准备:开启防爆通风机对烟囱内部通风≥24 小时,检测气体达标后,作业人员佩戴防毒面具进入;

2.基层清理:用高压水枪(低压模式)冲洗内壁灰尘、腐蚀残渣,顽固污渍用中性清洁剂擦拭,干燥后用角磨机打磨基层(粗糙度 40-70μm),确保贴合度;

3.病害修复:对筒壁裂缝(≤0.3mm)用环氧封闭剂封堵,>0.3mm 裂缝用聚合物砂浆填充,涂刷混凝土界面剂,养护 24 小时至强度达标。

二、分层铺贴施工1.底部高温区铺贴

弹线定位:用激光水平仪弹出水平基准线,按玻璃砖尺寸划分铺贴区域,确保错缝排列;

胶泥涂抹:在基层均匀涂抹高温环氧胶泥,玻璃砖背面也薄涂胶泥,采用 “满粘法” 铺贴;

敲实校准:用橡胶锤轻敲玻璃砖,确保胶泥饱满无空鼓,每铺贴 5 块砖用水平仪校准平整度,砖缝用胶泥填实。

2.中部与顶部铺贴

常规铺贴:按底部工艺铺贴常规厚度玻璃砖,胶泥厚度控制在 3-4mm,错缝间距与底部一致;

特殊部位处理:阴阳角处将玻璃砖切割成 45° 斜角,用胶泥满粘拼接,外侧再打防腐密封胶;爬梯、检修平台预留洞口处,玻璃砖围绕洞口裁切,缝隙用胶泥与密封胶双重密封,防止烟气渗漏。

3.养护与检查

养护:全内衬铺贴完成后,保持内部通风,常温养护 72 小时(高温区延长至 96 小时),避免过早接触烟气;

空鼓检测:用小锤轻敲玻璃砖,空鼓率≤1%,不合格部位立即铲除重贴;

渗漏测试:养护后进行淋水试验,检查无渗漏后,再通入常温空气模拟通风,确认无异常。

三、安全与环保管控

1.有限空间防护:作业期间持续通风,每 30 分钟检测一次气体,发现异常立即撤离;实行 “双人双岗”,地面监护人员实时沟通;

2.高温与防毒防护:底部施工时监测环境温度,超过时暂停作业;作业人员每 2 小时轮换,避免长时间接触环氧胶泥挥发物;

3.环保管控:胶泥调配在封闭容器内进行,避免 VOC 泄漏;废胶泥、切割碎块密封收集,交由专业机构处置,施工废水经沉淀后达标排放。
