Scrum 还是 Kanban?团队成熟度决定项目管理方法

很多团队在“上 Scrum”和“做 Kanban”之间反复切换:会议越开越多、看板越做越漂亮,但交付依旧不稳、变更依旧失

很多团队在“上 Scrum”和“做 Kanban”之间反复切换:会议越开越多、看板越做越漂亮,但交付依旧不稳、变更依旧失控。问题往往不在方法本身,而在团队与组织的成熟度——能否形成清晰的权责边界、能否用数据治理工作流、能否把协作从“催办”升级为“系统驱动的价值流动”。本文将根据不同团队成熟度给出一条可执行的项目管理方法演进路径。

快速结论

Scrum 更像“节奏治理”:用 Sprint 把不确定性装进可管理窗口,适合需要先立规矩的团队。

Kanban 更像“流动治理”:用 WIP + 流动指标把系统瓶颈暴露出来,适合插单多、流量型工作的团队。

成熟组织通常不是二选一:常见最优形态是 Scrum 提供对齐与学习,Kanban 提供 流动与可预测性。

工具只是加速器:真正决定效果的仍是治理边界与团队习惯;但合适的工具能把“透明、度量、复盘沉淀”做得更轻。

Scrum 与 Kanban 的本质差异

1. Scrum:用固定节奏把不确定性关进“可管理窗口”

对管理者而言,Scrum 的核心贡献不是“开会”,而是三件事:

把不确定性分段处理:Sprint 内尽量稳定,Sprint 边界集中调整。

把对齐变成制度:目标、承诺、评审反馈和改进,都有固定发生场景。

让问题更早暴露:节奏越稳定,偏差越早出现,越容易纠偏。

Scrum 的成功前提(常被忽视):

团队相对稳定(否则节奏无法沉淀能力);

工作能形成“可检验的增量”(否则评审没有意义);

组织尊重基本边界(至少别把 Sprint 当成随时可撕毁的计划书)。

Scrum 需要把“需求池→迭代→进度→质量→复盘”串起来,否则节奏容易空转。以 ONES Project 为例,它强调“建立需求池、规划迭代”,并配套看板/燃尽图等视图帮助团队实时掌控进度,这类项目管理工具更适合 PMO 做过程透明化与度量口径统一。

2. Kanban:用“拉动 + WIP + 指标”治理价值流

一句话总结:Kanban 的管理价值在于把“忙不忙”变成“流动好不好”,把“催人”变成“管系统”。

Kanban 关注的核心指标(建议 PMO 统一口径)

这些指标的意义不是“做报表”,而是给治理动作提供证据链:该停什么、该先做什么、该升级什么。

Kanban 最怕“只有看板,没有数据”。ONES 的看板可以用周期时间、吞吐量等数据分析来优化流程,并提到平台能自动生成报表与可视化图表,帮助管理者做数据驱动决策。

3. 最佳解:不是二选一,而是“节奏 + 流动”的组合

成熟组织常见最优形态是:

用 Scrum 提供对齐节奏与学习闭环;

用 Kanban 提供流动治理与可预测性(WIP、Cycle Time、SLE 口径等)。

这里有个很现实的提醒:“组合”不是把仪式叠加,而是把治理变量补齐——你缺的是节奏,就先守住 Sprint;你缺的是流动,就先把 WIP 与瓶颈治理做实。

团队成熟度:决定你能执行到什么程度

成熟度不够时,过早追求“灵活”,会变成“随意”;成熟度够了仍死守模板,会变成“僵化”。

1. 成熟度的三层治理视角

需求治理成熟度:入口是否清晰?优先级是否可信?变更是否有成本?

交付系统成熟度:能力边界是否稳定?质量门禁是否可靠?依赖是否可管理?

数据与改进成熟度:是否用指标驱动改进?是否把复盘当成实验,而不是情绪宣泄?

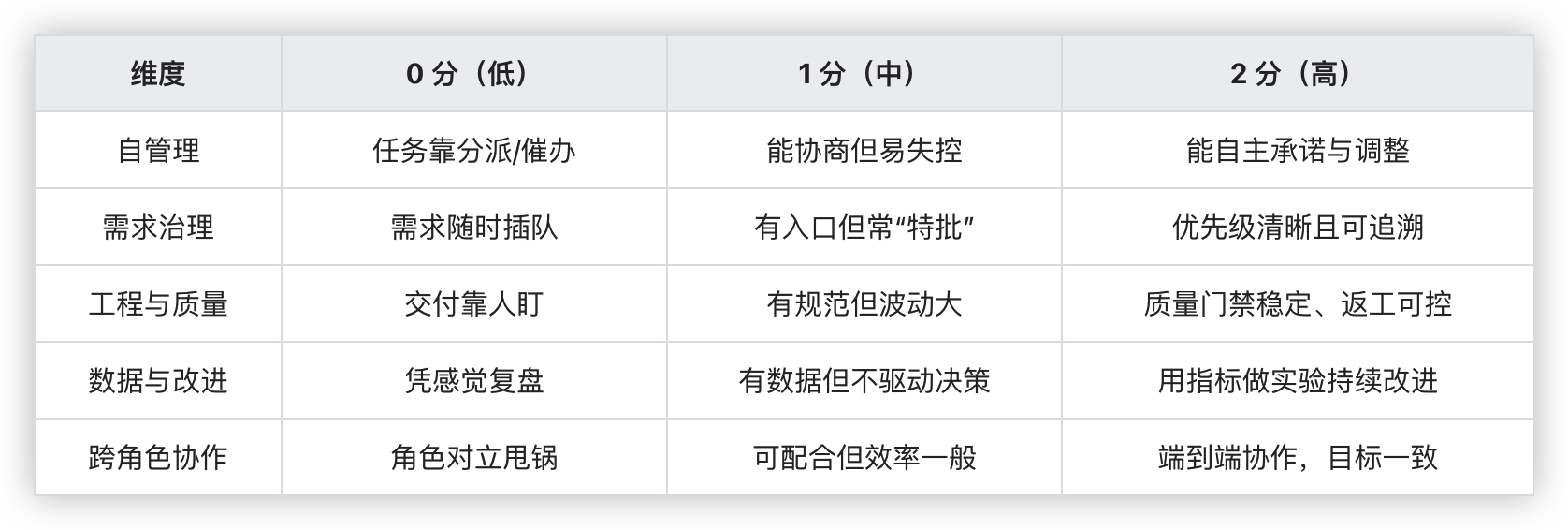

2. 10 分钟快评尺(可直接用于 PMO 访谈)

访谈三问(比打分更关键)

“上次拒绝插单是什么时候?拒绝依据是什么?”

“80% 事项从开始到完成平均多久?波动多大?”

“返工主要来自哪里:需求变更、缺陷、依赖阻塞还是验收口径?”

3. 评分到策略(更可解释、更可落地)

0–4 分:先 Scrum 的“守”——先把目标、承诺、反馈闭环固化。

5–7 分:Scrum 稳住节奏 + Kanban 提升流动——用 WIP 与周期指标把瓶颈“管起来”。

8–10 分:可 Kanban 为主——用 SLE 做预测,用升级机制治理冲突,让系统更可持续。

一张“成熟度 × 工作类型”决策矩阵

1. 四象限建议(每象限给“最小可行实践包”)

A. 成熟度较低 + 项目型(能切增量) → 先 Scrum

MVP 实践包(3 条验收线)

Sprint Goal 能说清“为什么重要”;

Done(完成标准)至少覆盖基本质量与验收口径;

评审会有真实反馈,回顾会能落地 1–2 个改进行动。

在“守住节奏”的阶段,工具要服务于透明与对齐——比如把需求池里的高优先级事项规划到迭代里,再用燃尽图/看板跟踪偏差;ONES Project 把“建立需求池、规划迭代”和“看板、燃尽图实时掌控进度”放在同一条链路里描述,逻辑上是吻合的。

B. 成熟度较低 + 随机型(插单频繁) → 先 Kanban 的“可视化 + WIP”

MVP 实践包(3 条验收线)

工作流有进入/退出标准与政策(什么算开始/完成);

WIP 有明确上限,且真的执行(超过就停拉新);

有升级机制:WIP 爆表时谁做取舍、依据是什么。

工具层面,关键不在“能不能画列”,而在“能不能把规则执行出来”。ONES 可定制看板流程,并在 WIP 限制方面提供监控提醒的思路,能帮助团队把治理动作落在日常上。

C. 成熟度中等 + 项目型 → Scrum 主导,Kanban 增强流动

三步走(从“节奏正确”到“系统可预测”)

Sprint 内可视化阻塞与等待;

用 Cycle Time/Throughput 统一预测口径;

用 SLE 管理预期(例如“85% 在 X 天内完成”)。

D. 成熟度较高 + 随机型/多团队并行 → Kanban 主导,节奏用于治理对齐

用 WIP 管能力,用指标管瓶颈;

用固定节奏做补给与复盘;

跨团队用升级机制替代“扯皮拉群”。

PMO/管理层怎么推动落地

1. 先对齐一个共同目标:你要优化“速度”,还是“可预测性”?

把目标说得更硬、更可验收:

可预测性:承诺命中率提升、波动降低

交付周期:Cycle Time 降低、排队时间减少

系统效率:WIP 下降,多任务减少

质量稳定:返工率下降、线上缺陷下降(口径自定义)

2. 三条硬边界(PMO 最该抓的不是会议,是边界)

变更边界:什么情况下允许插单?插单成本如何偿还?

能力边界(WIP):超过 WIP 就停止拉新,优先清阻塞。

质量边界(Done):没达到完成标准就不算完成,否则所有节奏都是假象。

3. 两套节奏 + 一个升级机制(把争吵变成可治理决策)

对齐节奏:目标—评审—回顾,形成持续学习闭环。

流动节奏:复盘工作流与指标,而不是复盘人。

升级机制:明确触发条件、升级到谁、依据是什么。

复盘如果只停留在会议纪要,价值会快速蒸发。更好的方式是把“改进行动—对应数据—相关工作项证据”连起来沉淀。ONES 的敏捷解决方案提到迭代结束后可生成质量报告、统计缺陷分布与任务滞留时间,并支持用 Wiki 记录迭代分析结果;ONES Wiki 可以关联任务、插入工作项列表,帮助把复盘从“口头结论”变成“可追溯资产”。

Scrum 与 Kanban 的争论,表面是方法选择,实质是治理哲学选择:

Scrum 用节奏与反馈回路,让组织在不确定中形成稳定的学习与纠偏机制;

Kanban 用拉动系统与流动指标,把交付从“人治催办”升级为“系统治理”。

真正成熟的组织往往走向融合:用 Scrum 做对齐与学习,用 Kanban 做流动与预测。你今天要做的,不是追逐某个“更潮的方法”,而是诚实判断团队所处成熟度阶段:先把关键边界与机制“守住”,再用数据把系统“调顺”,最终形成适配行业与组织现实的交付体系——这才是 PMO 与管理者真正的专业价值所在。
