病害深度排查
逐段标记内壁病害类型 —— 混凝土内衬风化剥落区域、裂缝分布、碳化深度、原有防腐层破损范围,同步检测烟气成分、内壁温度分布、湿度,分析腐蚀核心成因;
工况与结构适配
明确烟囱参数,结合烟气特性,确定 “病害修复 + 基层处理 + 防腐层施工” 一体化方案;
合规标准落地
病害处理:裂缝≤0.3mm 用环氧封闭剂封堵,0.3-1.5mm 用聚合物水泥砂浆填充补强,风化剥落区域剔除松散层至坚实基层,涂刷混凝土界面剂增强附着力;
材料选型:选用耐高温耐酸防腐体系 —— 基层涂刷环氧封闭底漆,中间层用环氧玻璃鳞片涂料,面层用聚脲弹性体涂料,适配高温腐蚀环境;
施工工艺:采用 “高压无气喷涂 + 局部手工刷涂”,总干膜厚度≥300μm,阴阳角做成圆弧过渡,避免应力集中导致涂层破损。

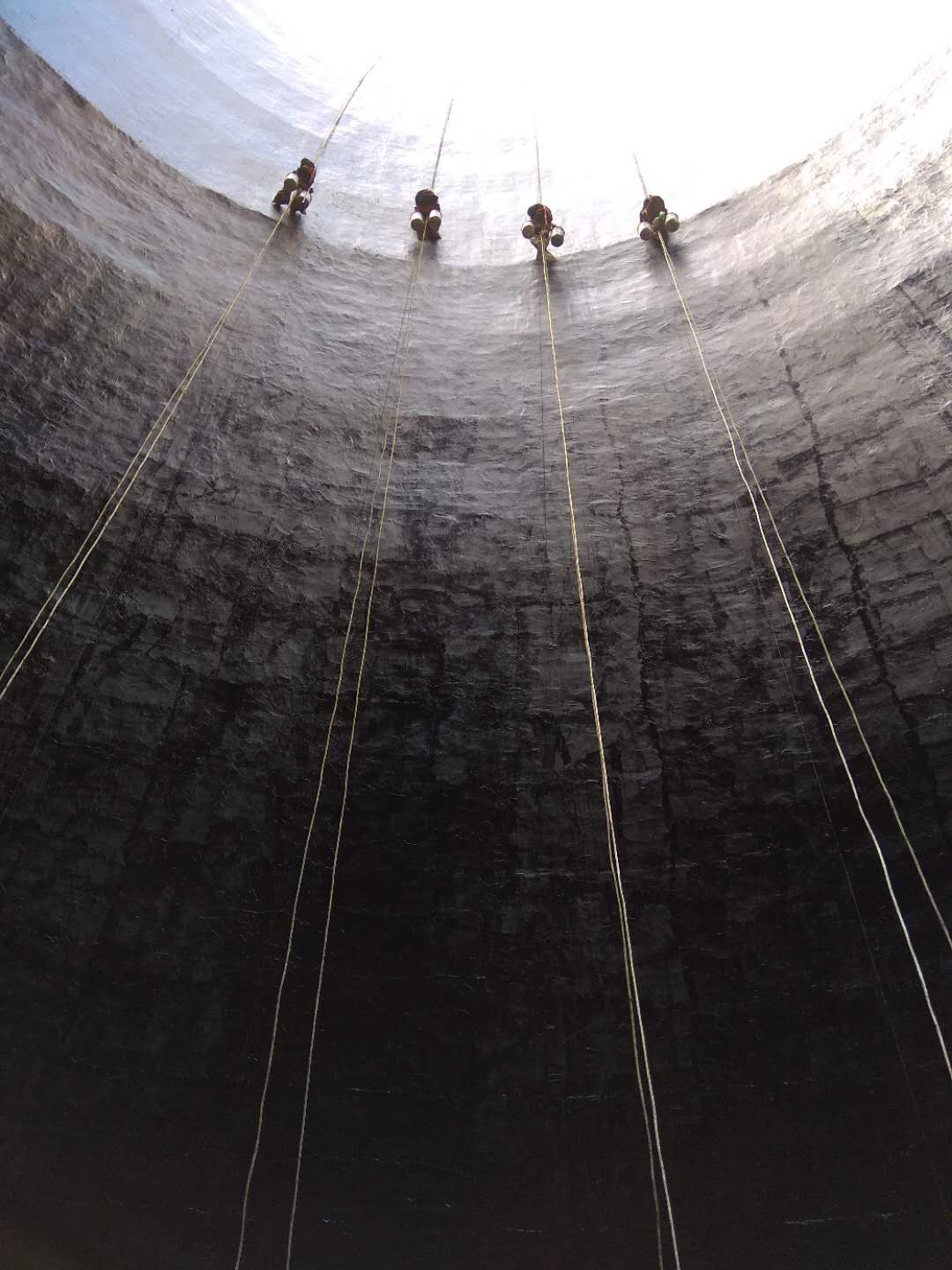

2. 安全与技术准备隔离与警示:烟囱底部 30 米范围设置双层硬质隔离区,划分 “作业区、材料区、应急区”,悬挂 “有限空间作业、禁止入内”“防腐施工、注意防毒”“动火作业、严禁烟火” 警示标识,夜间布设红色警示灯;烟囱入口处设置安全监护岗,配备气体检测仪、急救设备;
设备与人员保障:选用防爆型高空作业平台、高压无气喷涂机、强制通风设备,作业人员持有限空间作业证、涂装工证、高空作业证 “三证上岗”,岗前开展专项培训;
技术交底:重点明确 “有限空间作业‘先通风、再检测、后作业’原则”“涂料配比”“涂层厚度控制标准”,针对内壁复杂结构,制定 “分区施工、逐段验收” 专项措施。
3. 材料与设备保障核心材料:环氧封闭底漆、聚合物水泥砂浆、混凝土界面剂、环氧玻璃鳞片涂料、聚脲弹性体涂料、防爆型稀释剂、防腐密封胶;
施工设备:防爆高压无气喷涂机、强制通风机、气体检测仪、涂层测厚仪、超声波探伤仪、角磨机;
防护用品:全身式双钩安全带、防毒面具、耐溶剂手套、防静电服、防滑鞋、防冲击眼镜、空气呼吸器。
二、核心施工1. 前期处理有限空间准备:开启强制通风机对烟囱内部通风≥24 小时,用气体检测仪检测内部 O₂浓度、有毒气体浓度、可燃气体浓度,达标后方可进入;
表面清理:用高压水枪冲洗内壁灰尘、粉尘、腐蚀性附着物,顽固污渍用中性清洁剂擦拭,清水冲净后自然晾干;
病害修复:按前期勘察标记的病害区域,完成裂缝封堵、剥落修复与基层平整,养护 24 小时至强度达标;对内壁凸起部位用角磨机打磨平整,确保基面粗糙度符合涂料施工要求。
2. 分层防腐施工(1)基层处理与底漆施工基层验收:检测基面平整度、含水率、粗糙度,合格后涂刷环氧封闭底漆,采用手工刷涂 + 滚筒补涂工艺,确保底漆均匀覆盖基层孔隙,干膜厚度≥80μm;
固化养护:底漆常温固化 24 小时,期间保持内部通风,避免灰尘污染,固化后用细砂纸轻磨,去除表面颗粒杂质。
(2)中间层施工环氧玻璃鳞片涂料施工:分 2 遍涂刷,第一遍干膜厚度≥70μm,固化 12 小时后涂刷第二遍,采用 “横向涂刷 + 纵向补涂” 工艺,确保涂层无针孔、无流挂,鳞片分布均匀;
质量检查:用涂层测厚仪检测厚度,用超声波探伤仪排查内部缺陷,不合格部位立即铲除重涂。
(3)面层施工聚脲弹性体涂料施工:采用高压无气喷涂机,分 2 遍喷涂,总干膜厚度≥150μm,控制喷涂速度与喷嘴距离,确保涂层光滑致密、无气泡;
细节强化:对阴阳角、导流板连接处、检修平台周边等易腐蚀部位,额外涂刷 1 遍聚脲涂料,并用防腐密封胶填充缝隙,形成无死角防护。
